Mit dem Bautagebuch geben wir Einblicke in die Fortschritte beim Erweiterungsbau der Regionalen Schule „Am Lindetal“. Hier gibt es aktuelle Informationen, Fotos von der Baustelle und spannende Einblicke hinter die Kulissen – transparent, nahbar und Schritt für Schritt zum modernen Lernort.
Eintrag 7 (Februar 2026)

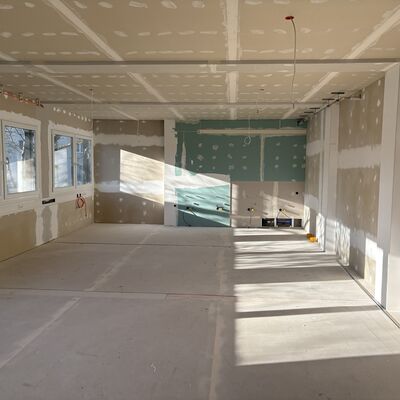

Innenausbau auf der Zielgeraden – Technik und Ausstattung wachsen zusammen

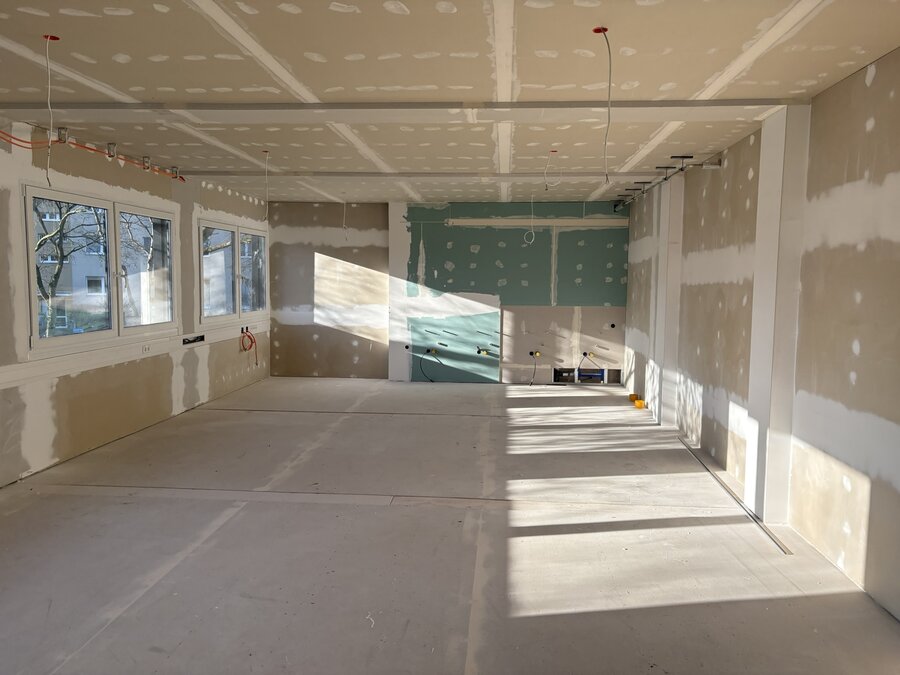

Im Zeitraum von Dezember 2025 bis Februar 2026 erreicht der Innenausbau des Erweiterungsbaus einen entscheidenden Abschnitt. Die Räume sind nun weitestgehend fertiggestellt: Wände sind verkleidet, Decken montiert und die Grundstruktur der künftigen Unterrichts- und Funktionsräume klar erkennbar.

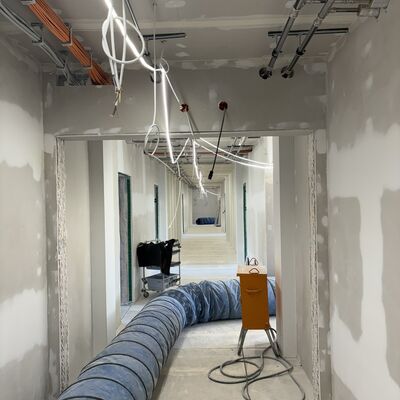

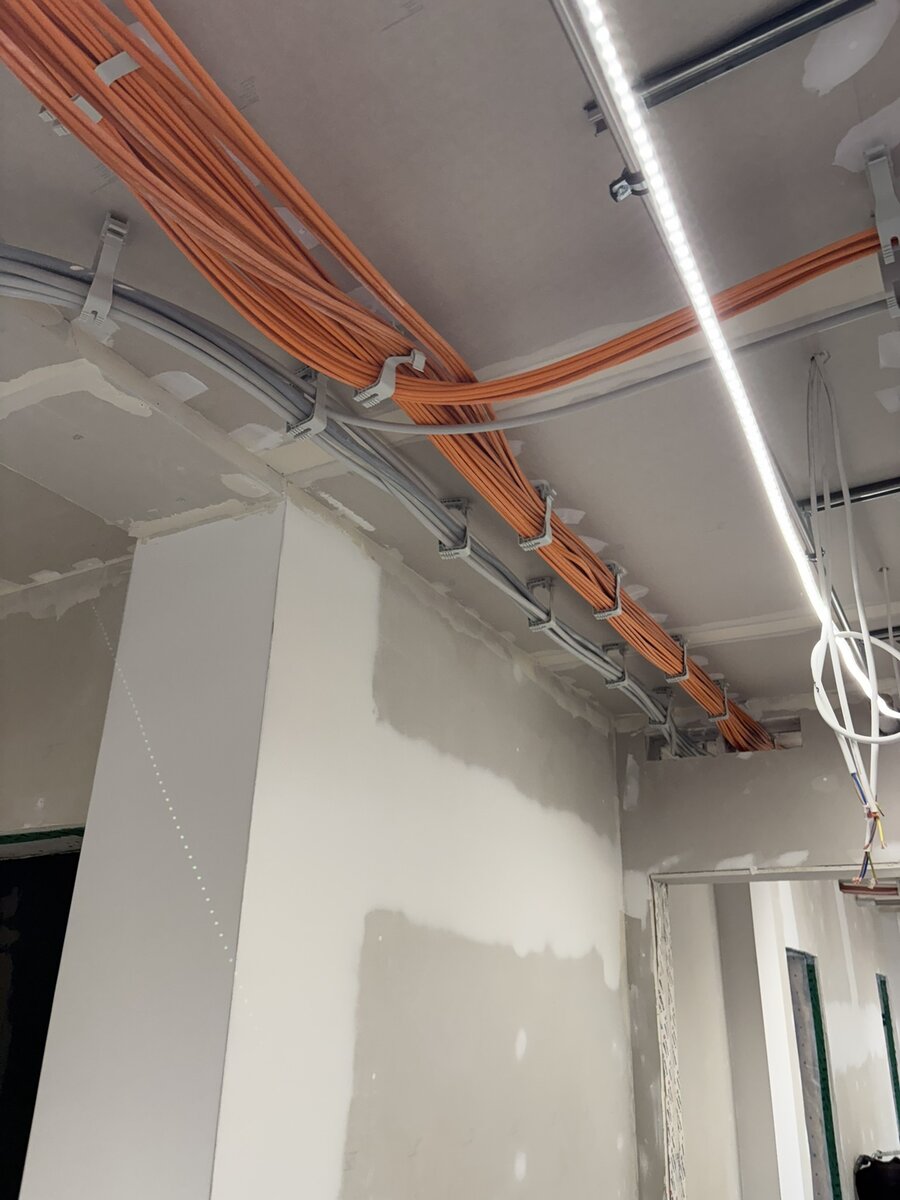

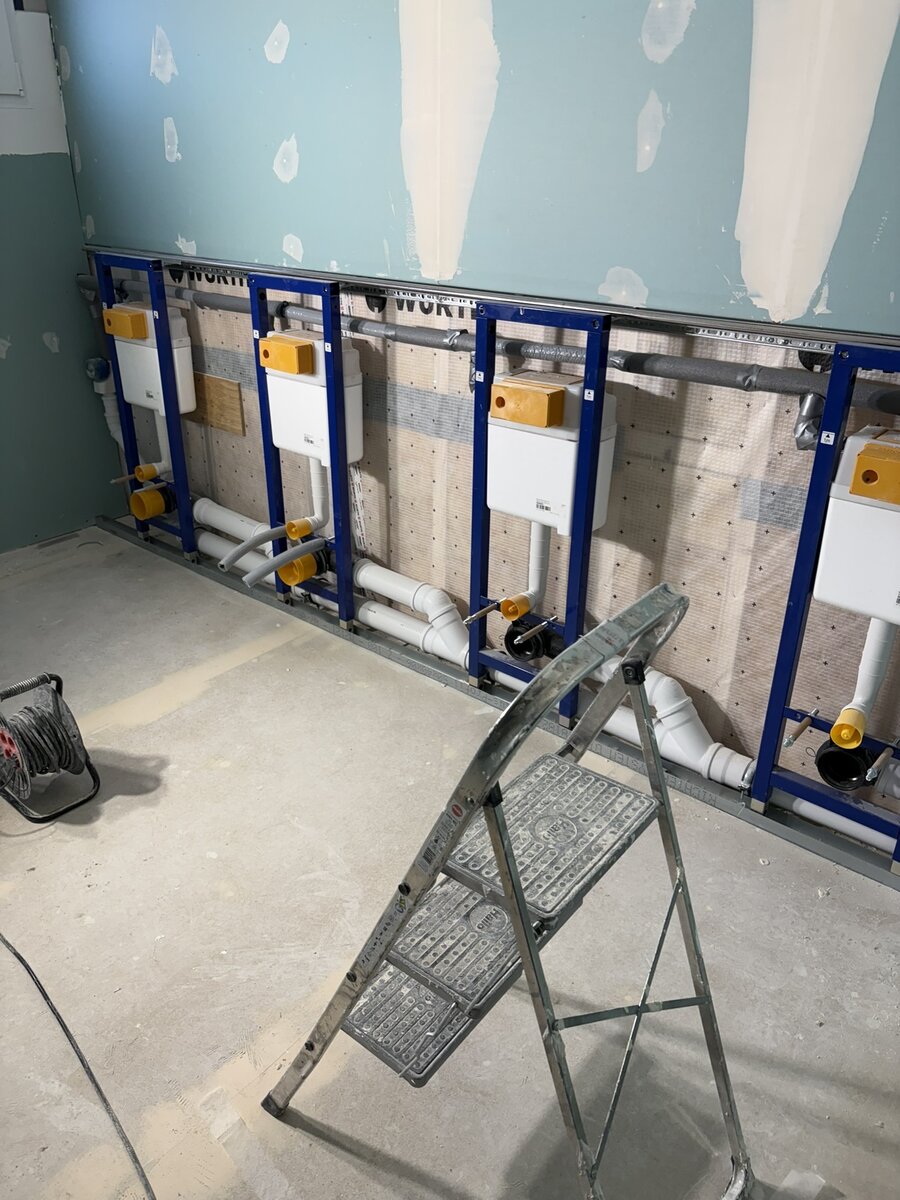

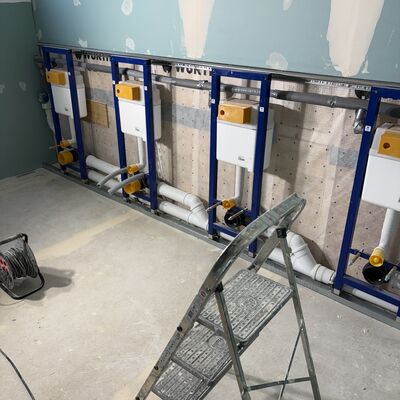

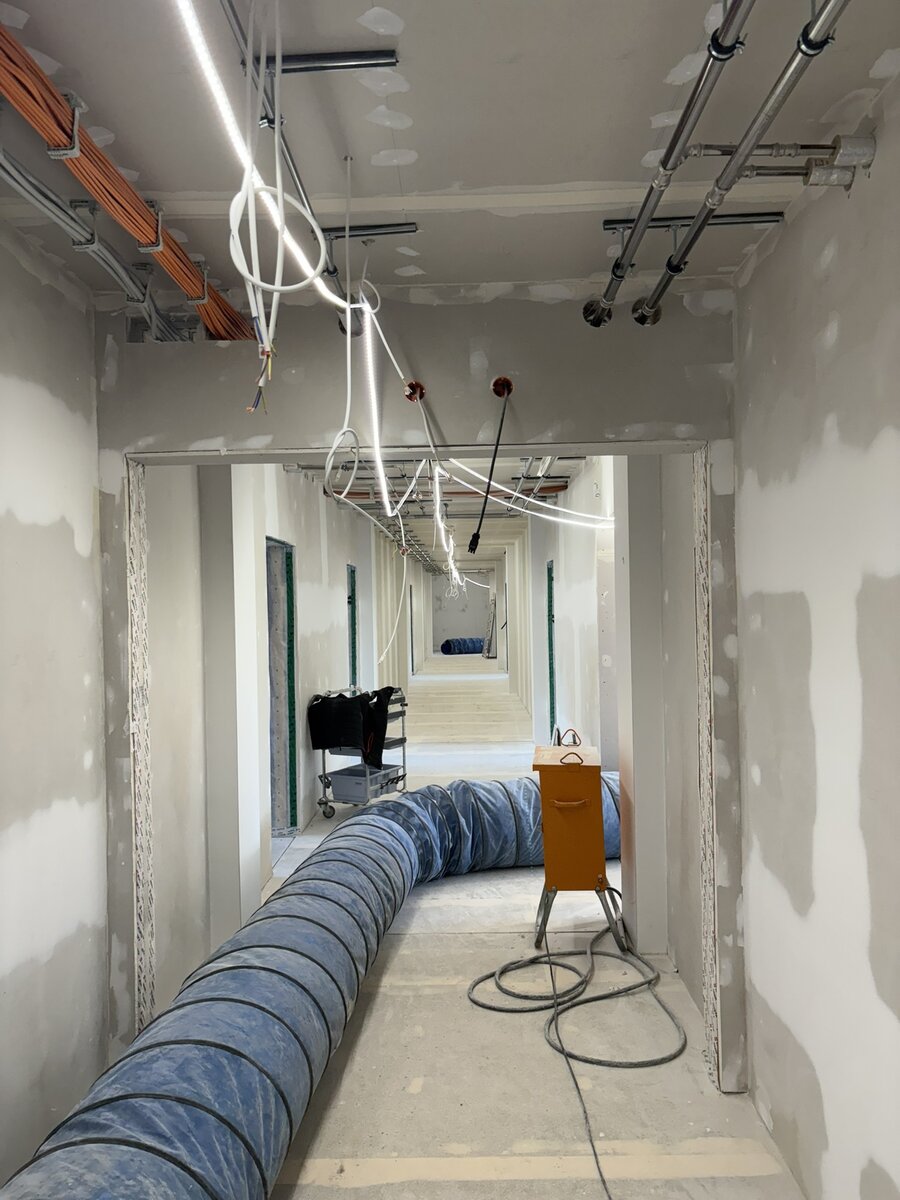

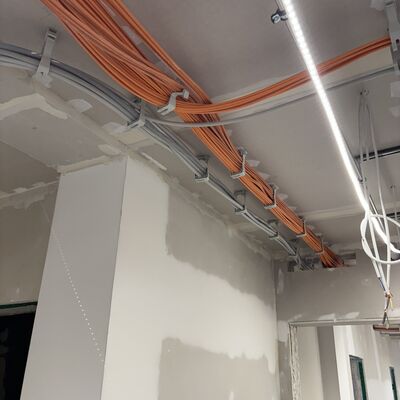

Parallel dazu läuft die technische Ausstattung auf Hochtouren. Die Rohinstallation für Heizung, Lüftung und Sanitär wird weitergeführt und vervollständigt. Auf den aktuellen Bildern ist bereits zu sehen, wie die Konsolen für die späteren Sanitärbereiche montiert sind. Auch die Elektroarbeiten schreiten sichtbar voran: Kabeltrassen werden verlegt, Anschlüsse vorbereitet und die Infrastruktur für Beleuchtung, Steckdosen und Steuerungssysteme geschaffen.
Ein weiterer Schwerpunkt liegt auf der Vorbereitung der digitalen Ausstattung. Die notwendige Netzwerkverkabelung wird eingebracht, sodass die Räume künftig optimal für modernen, digitalen Unterricht ausgestattet sind – von Computern über interaktive Tafeln bis hin zu Verwaltungs- und Kommunikationssystemen.
Mit diesen Arbeiten wächst der Erweiterungsbau Schritt für Schritt über den klassischen Innenausbau hinaus. Aus fertiggestellten Räumen wird nun ein funktionierendes Schulgebäude. Ziel ist es, den Innenausbau zeitnah vollständig zu komplettieren und damit eine wichtige Grundlage für die nachfolgenden Ausstattungs- und Einrichtungsarbeiten zu schaffen.
Eintrag 6 (Oktober/November 2025)

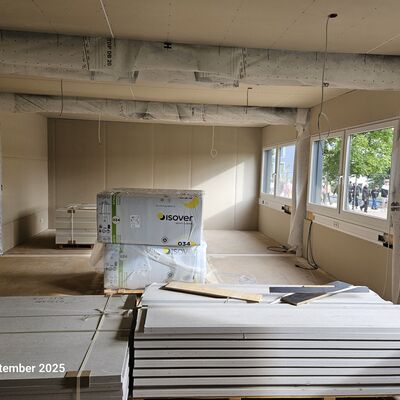

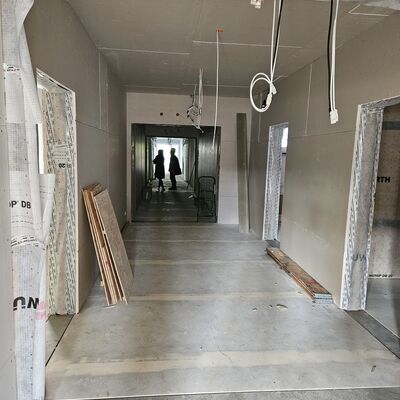

Räume nehmen Gestalt an

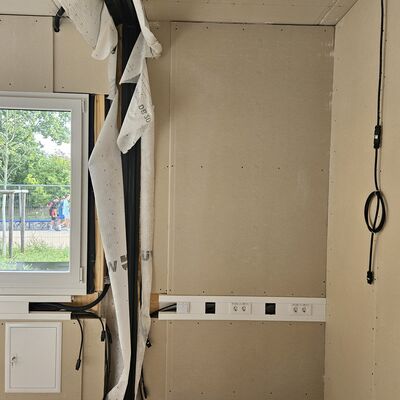

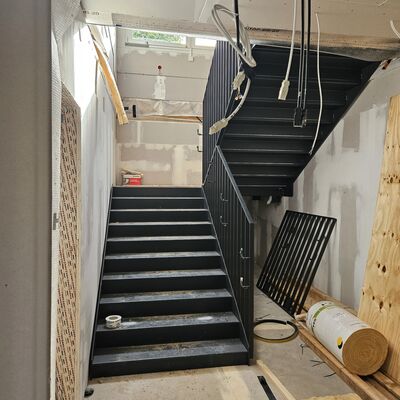

Der Innenausbau im Erweiterungsbau schreitet sichtbar voran. In den neuen Unterrichtsräumen sind bereits erste Bodenbeläge verlegt, Wände gespachtelt und gestrichen. Auch die Decken mit Akustikelementen sind weitgehend montiert. Damit wird spürbar: Aus einzelnen Modulen sind nach und nach richtige Klassenräume geworden.
Außerdem fanden Bemusterungstermine, bei denen weitere Ausstattungsdetails festgelegt wurden – von Türen und Armaturen über WC-Trennwände bis hin zu Akustikelementen und der Küchenausstattung im Lehrerzimmer.
Mit jedem dieser Schritte nimmt der Erweiterungsbau weiter Form an – und die künftigen Räume der Schule gewinnen immer mehr an Charakter.
Eintrag 5 (September 2025)

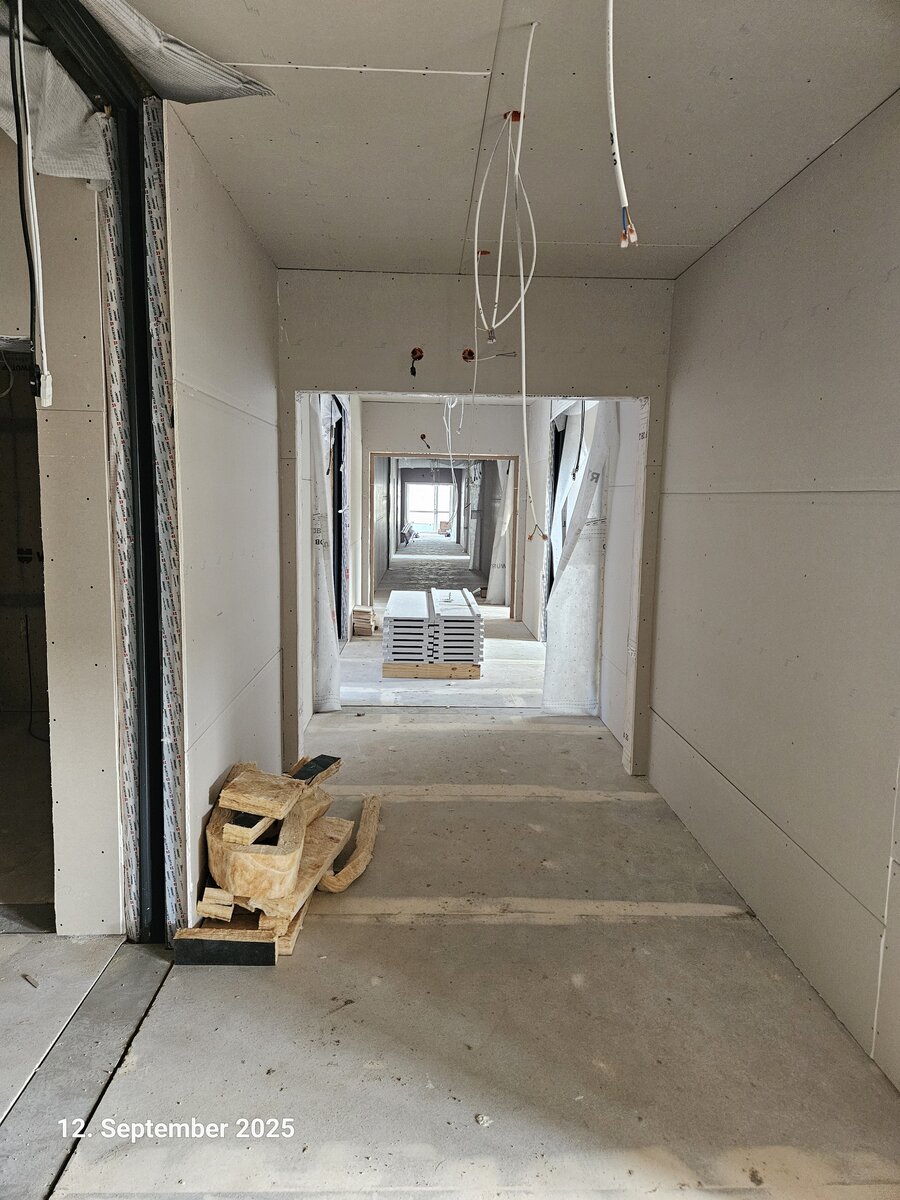

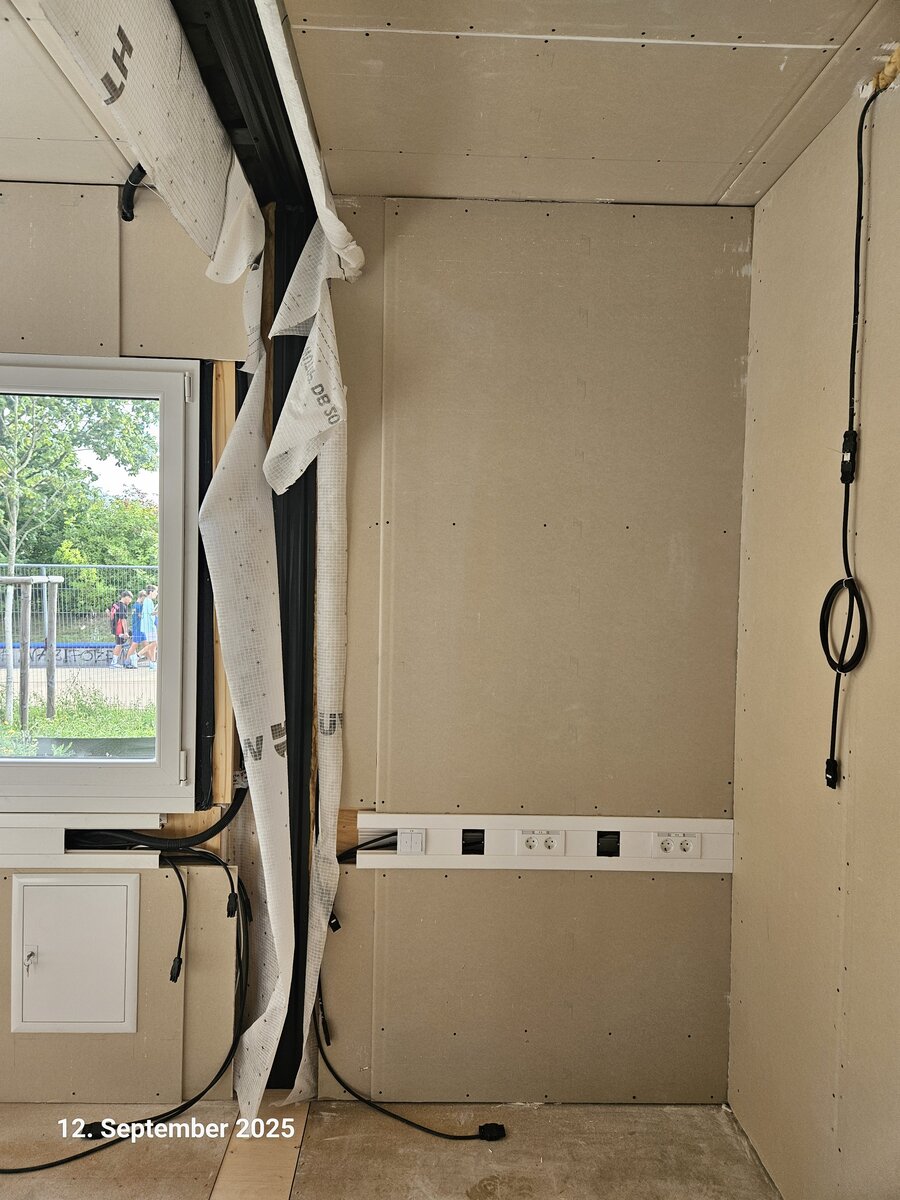

Innenausbau hat begonnen

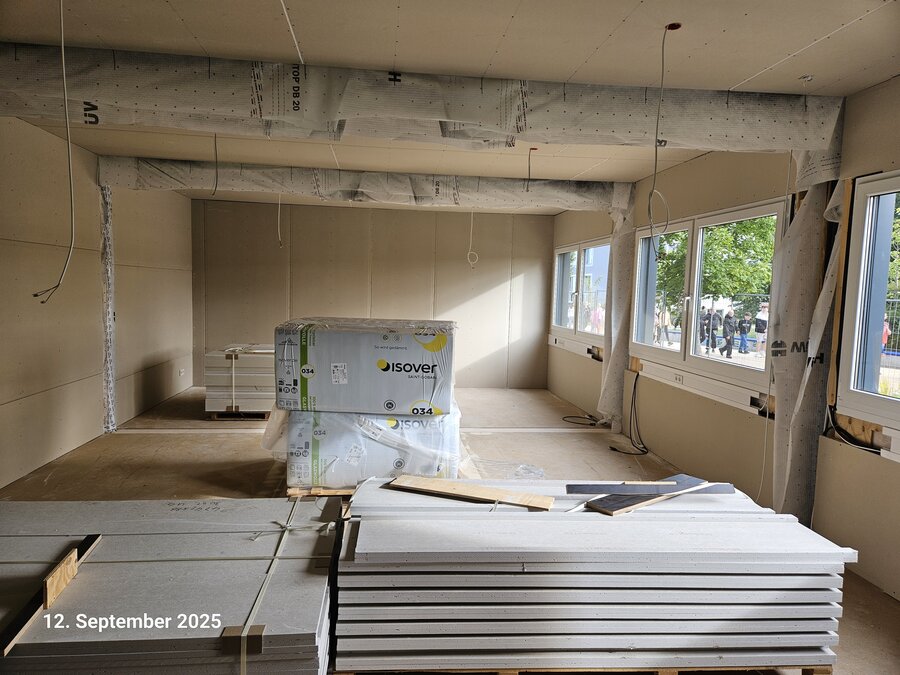

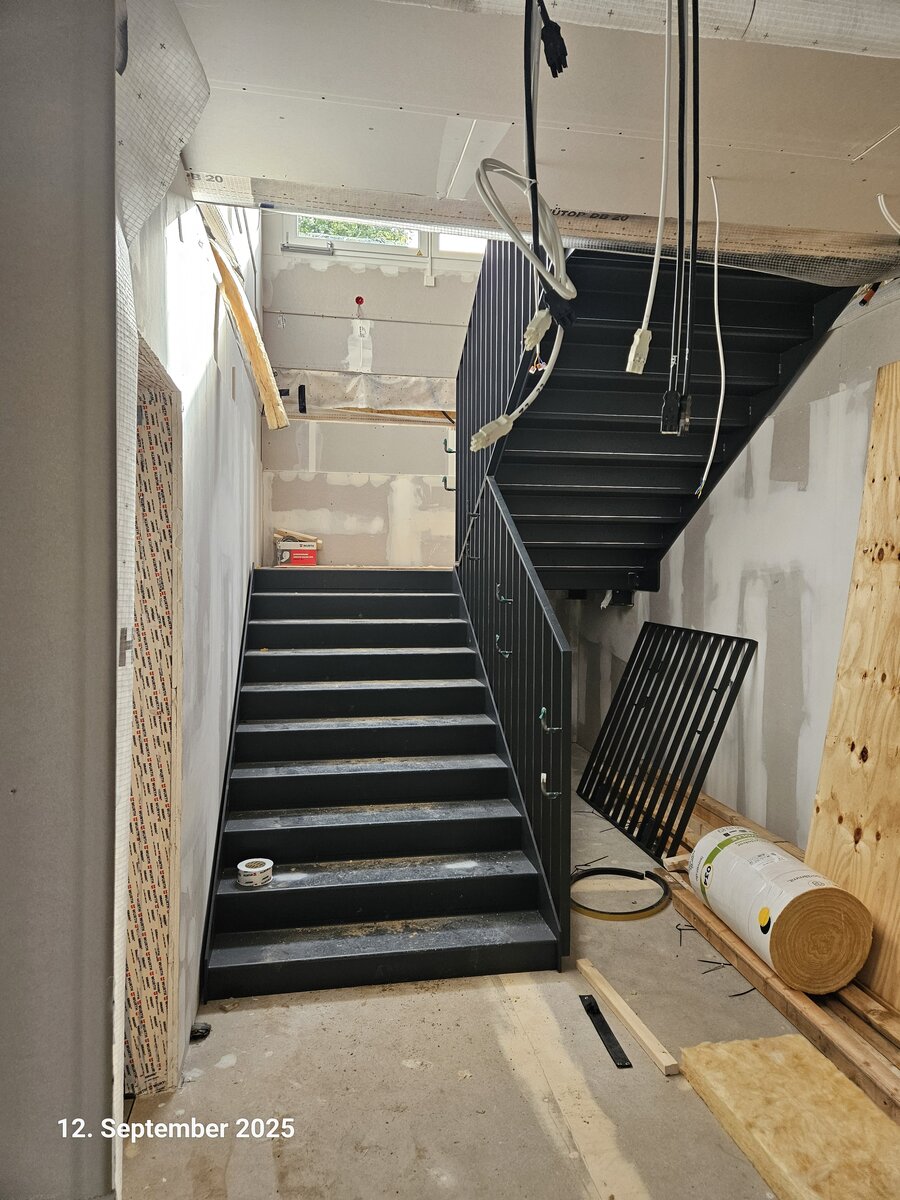

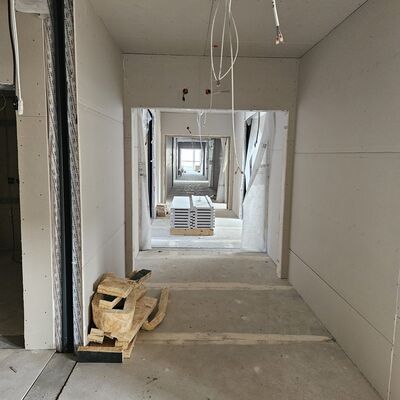

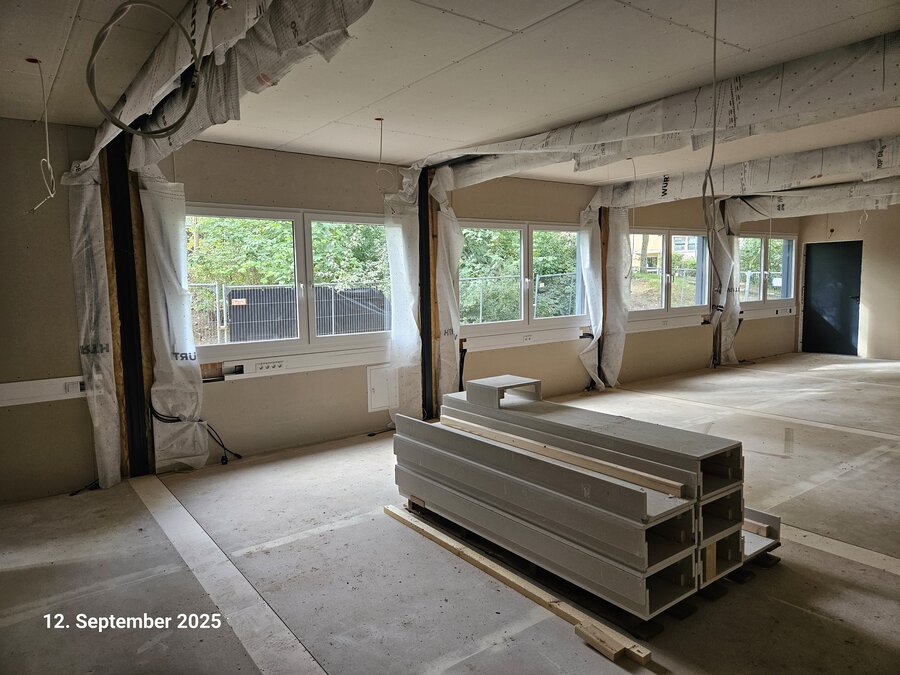

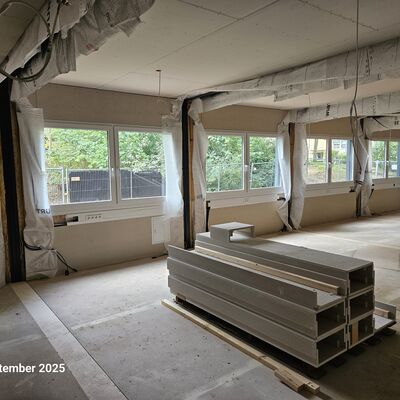

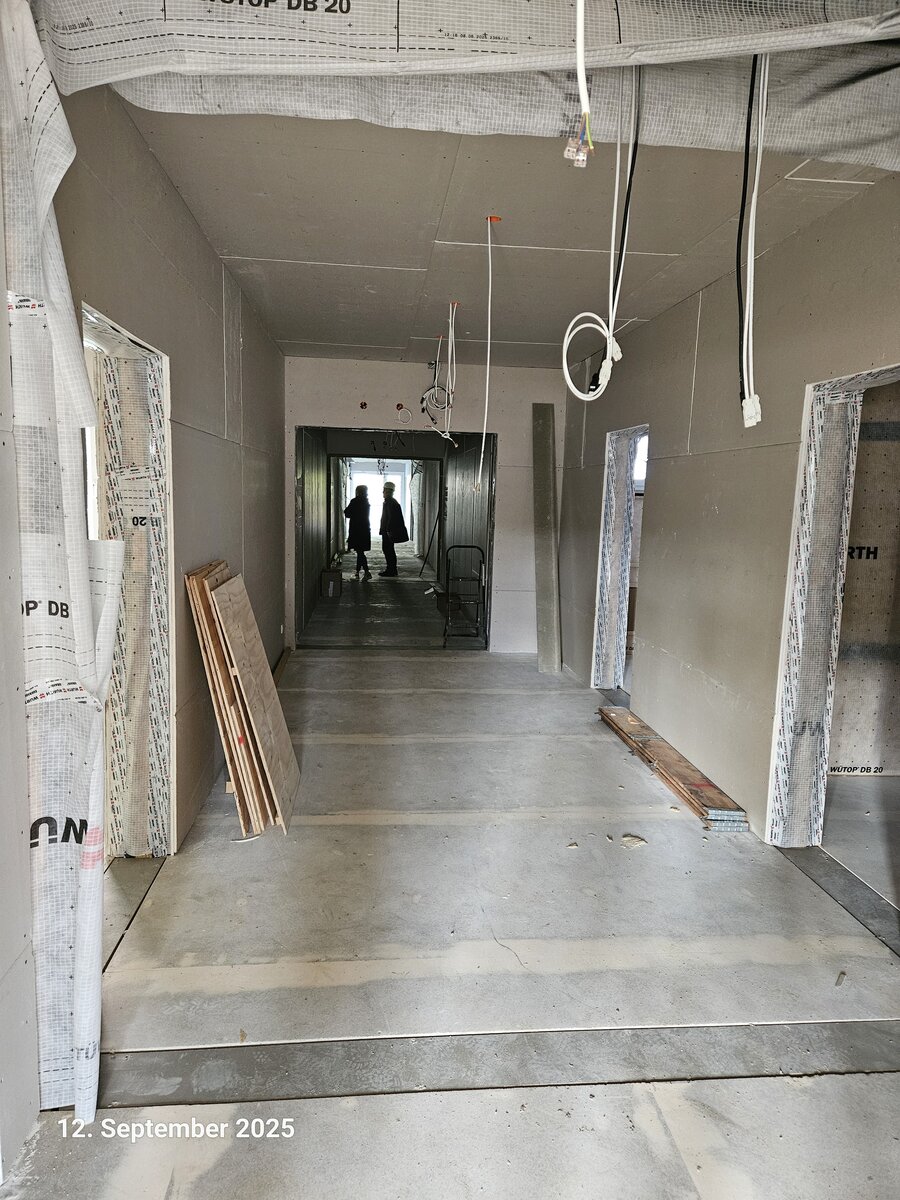

Nachdem die Module für den Erweiterungsbau stehen, geht es nun im Inneren des Gebäudes weiter. Schritt für Schritt entstehen die künftigen Unterrichtsräume: Böden werden verlegt, Wände geschlossen und Decken eingezogen, so dass später ein angenehmes Lernumfeld entsteht.
Mit dem Innenausbau nimmt der Erweiterungsbau zunehmend Gestalt an – und die Schulgemeinschaft bekommt ein immer klareres Bild davon, wie die neuen Räume aussehen werden.
Eintrag 4 (September 2025)

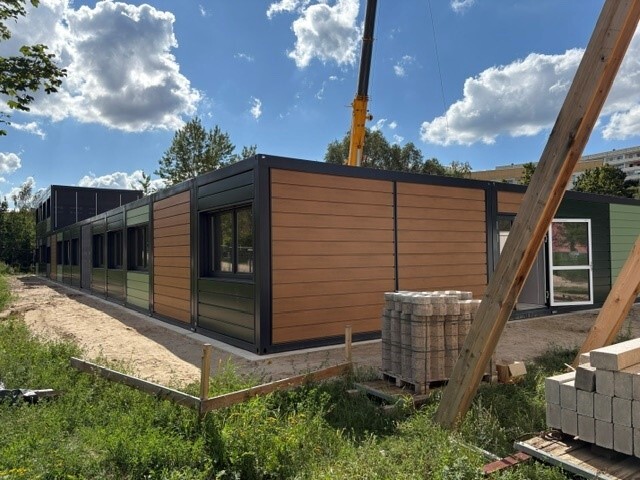

Rohbau steht – Module angeliefert

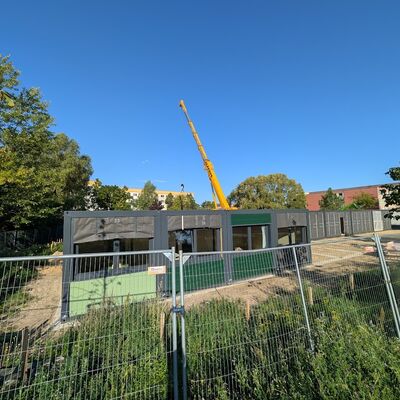

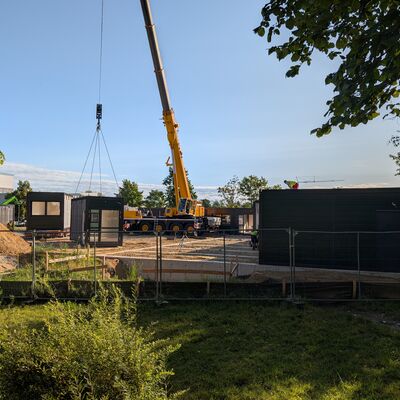

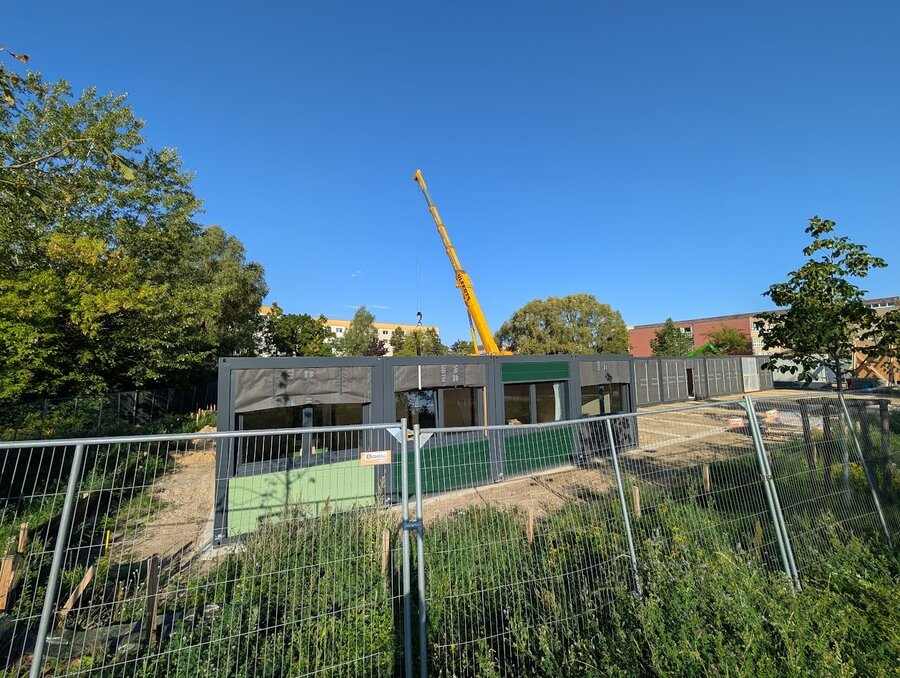

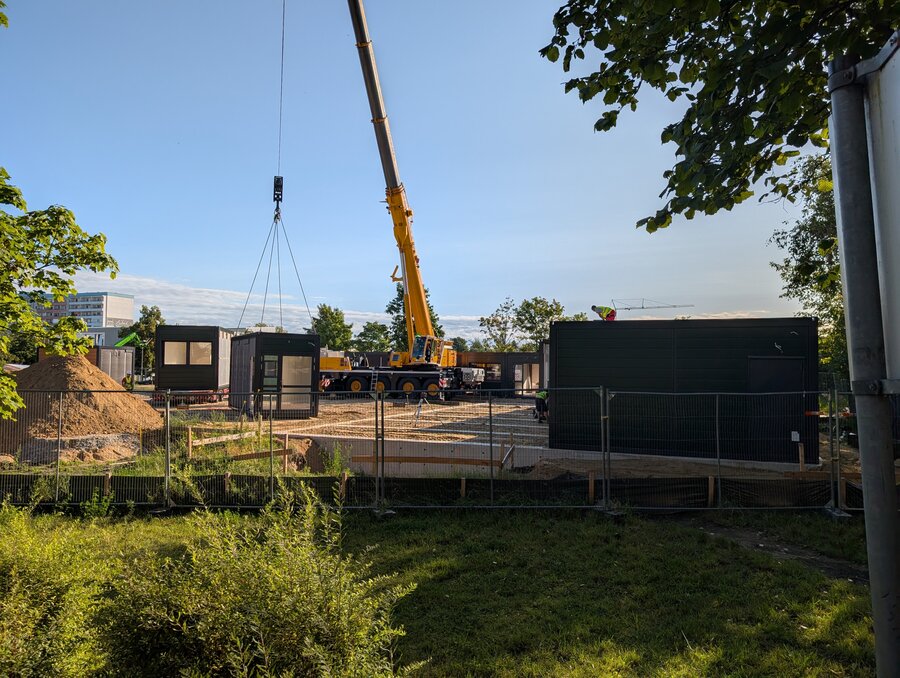

Im September war es soweit: Die Module für den Erweiterungsbau wurden angeliefert. Mit Unterstützung eines großen Krans setzte ein Team die einzelnen Container Stück für Stück auf das vorbereitete Fundament. Insgesamt wurden 110 Module geliefert und montiert – da auf einen LKW immer 2 Container passen, waren 55 LKW-Fahrten erforderlich. Übrigens: Alle Container wurden in Deutschland gefertigt.

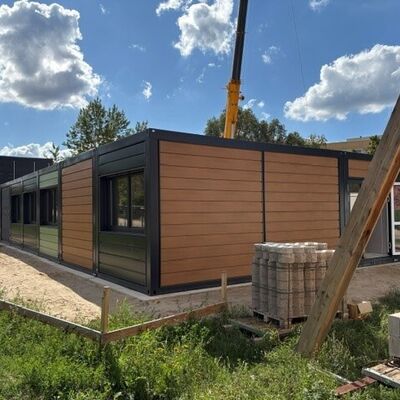

Damit ist der Rohbau des zweigeschossigen Gebäudes nun sichtbar. Für die Schulgemeinschaft ist dies ein besonderer Meilenstein: Aus Plänen, Zeichnungen – und dem zuvor entwickelten Farbkonzept – ist ein echtes Bauwerk geworden. Schülerinnen und Schüler, Lehrkräfte und Eltern können schon jetzt erkennen, wie der Erweiterungsbau das Schulgelände künftig prägen wird. Mit den neuen Unterrichtsräumen entsteht eine Lernumgebung, die selbstorganisiertes Lernen, phänomenbasiertes Lernen und individuelles Coaching fördert.
Eintrag 3 (Sommer 2025)
Farbkonzept aus der Schule heraus entwickelt
Noch bevor die Module für den Erweiterungsbau angeliefert wurden, hat sich die Regionale Schule „Am Lindetal“ Gedanken über das äußere Erscheinungsbild gemacht. Lehrkräfte und Schulleitung entwickelten gemeinsam ein Farbkonzept für die Fassade.
Klar war: Die Grüntöne, die schon heute Teil der Schulkultur sind, sollen sich auch im Neubau widerspiegeln. Sie stehen für die Lage am grünen Lindetal und die enge Verbundenheit mit der Natur. Ergänzt werden sie durch eine warme Holzfarbe, die das naturverbundene Konzept verstärkt.
Mit dieser Entscheidung trägt die Schule ihren Teil dazu bei, dass der Erweiterungsbau nicht nur funktional ist, sondern auch die Identität der Regionalen Schule zum Ausdruck bringt – modern, offen und fest im Lindetal verwurzelt.
Eintrag 2 (Frühsommer 2025)

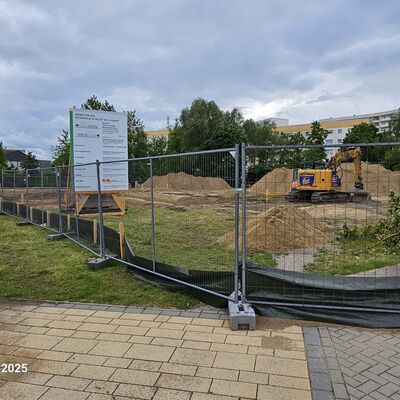

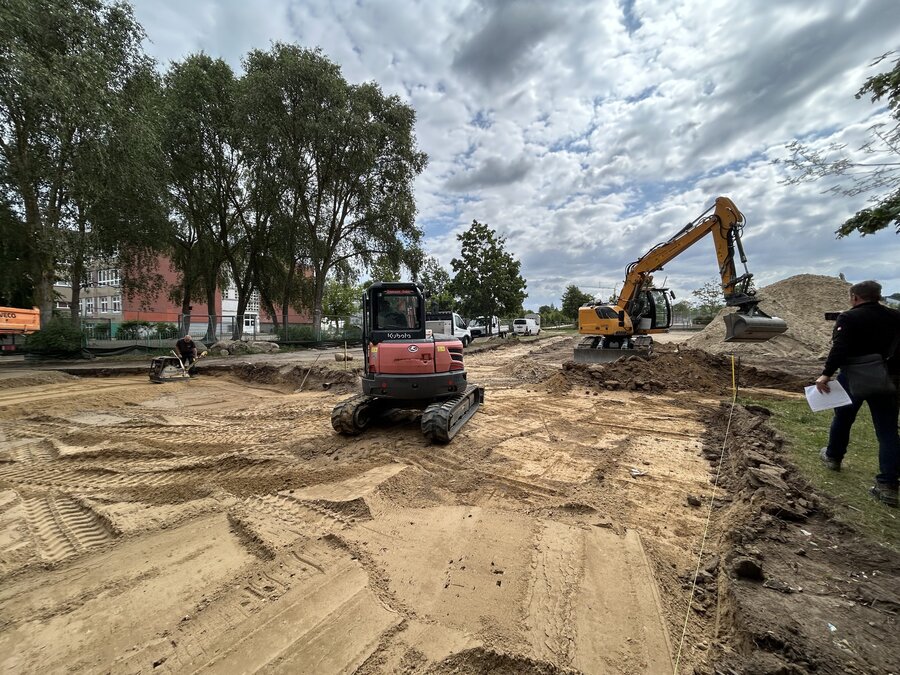

Gründungsarbeiten

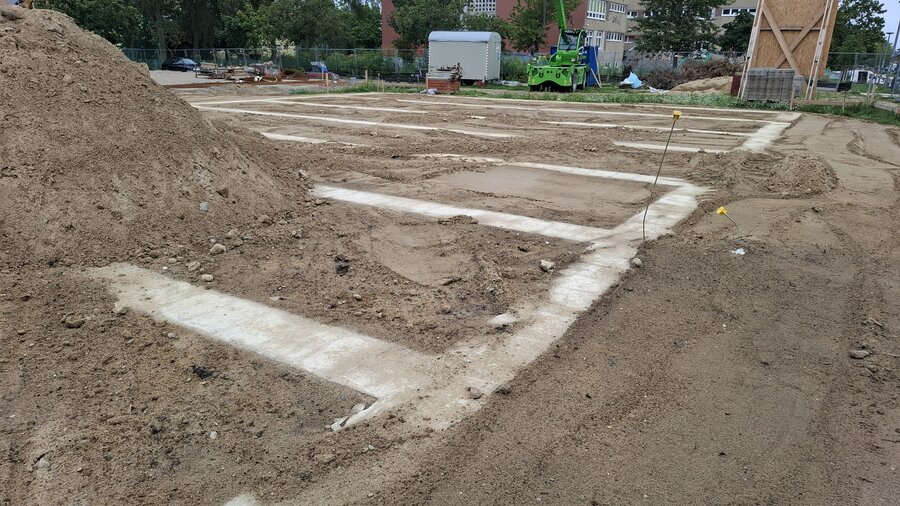

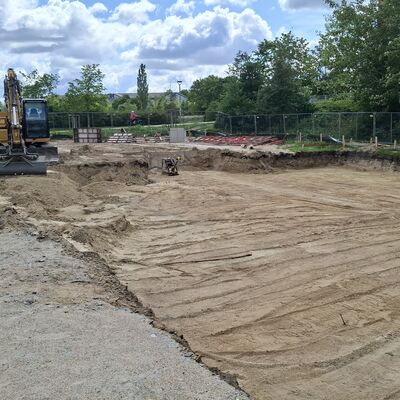

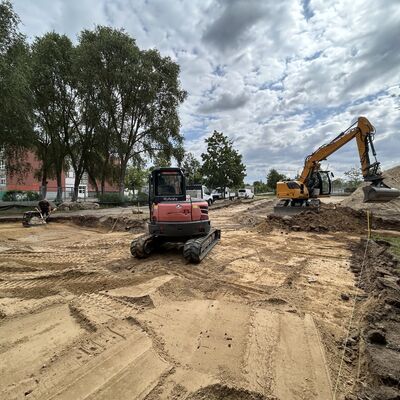

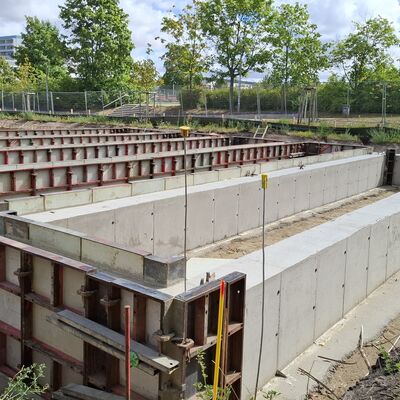

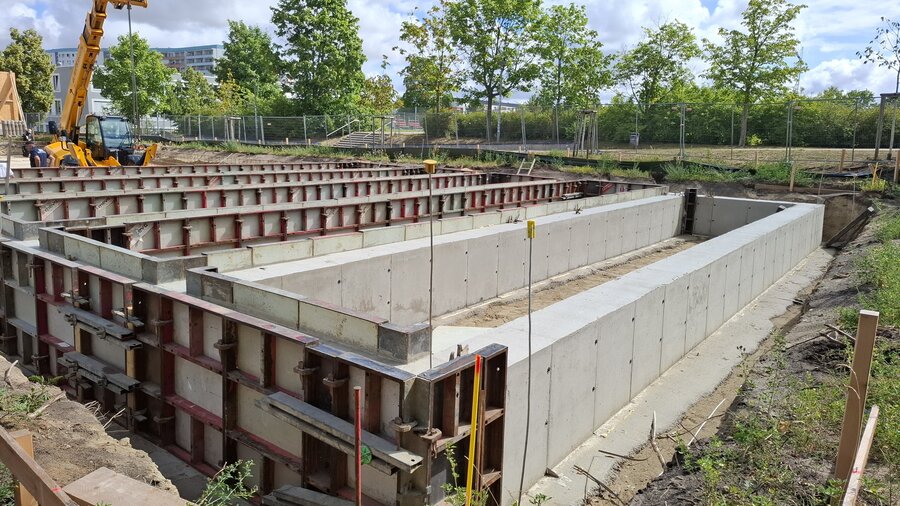

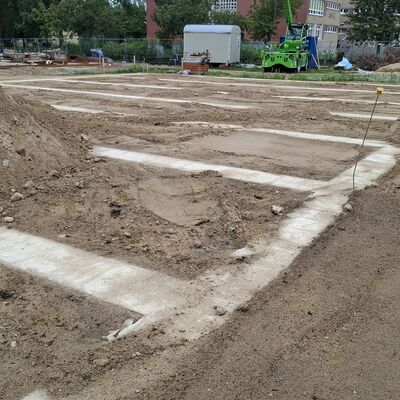

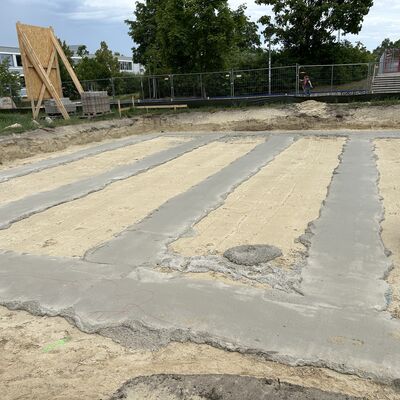

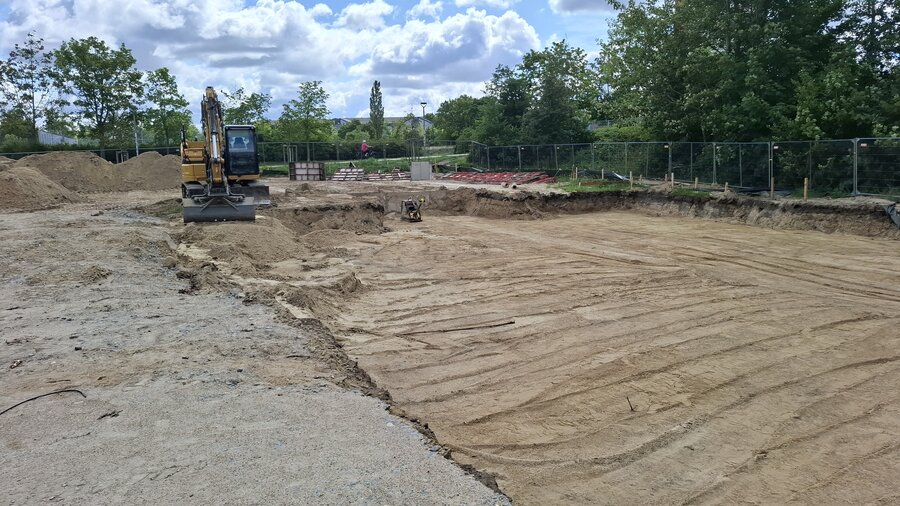

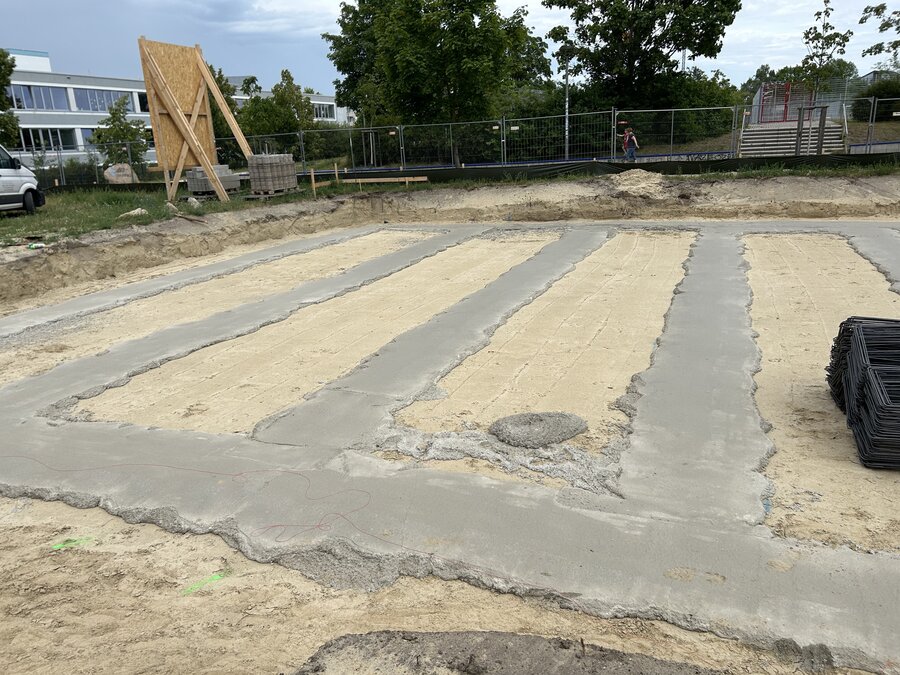

Nach dem Spatenstich im Mai begann die eigentliche Bauphase mit den Gründungsarbeiten. Zunächst wurde die Baustelle eingerichtet und das Gelände für die kommenden Monate vorbereitet. Anschließend erfolgte die Fundamentierung – die Basis für den neuen Erweiterungsbau.
Besonders wichtig war dabei die Bodenbeschaffenheit: Um eine stabile Grundlage zu schaffen, musste der Untergrund optimiert und teilweise ausgetauscht werden. Erst damit konnten die weiteren Bauarbeiten beginnen.
Eintrag 1 (Mai 2025)

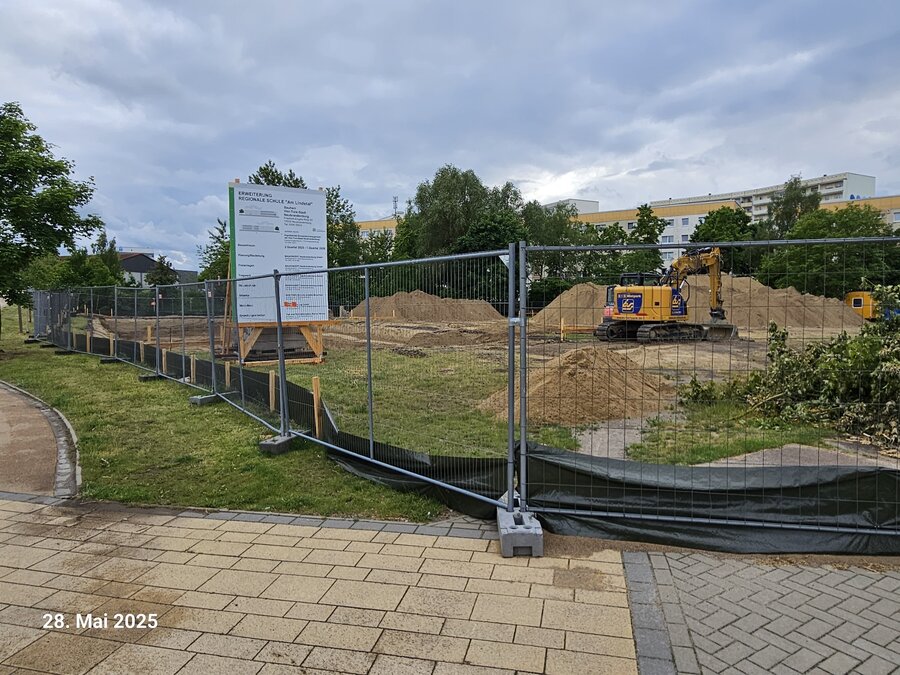

Erster Spatenstich gefeiert
Im Mai dieses Jahres haben wir an der Regionalen Schule "Am Lindetal", den ersten Spatenstich für den Erweiterungsbau gefeiert. Gemeinsam dem damaligen Oberbürgermeister Silvio Witt, griffen Schulleiter Peter Hofmann sowie Vertreterinnen und Vertreter aus der Stadtpolitik – darunter auch Stadtpräsident Thomas Gesswein – zum Spaten.
Für die Schülerinnen und Schüler war dieser Tag ein besonderer Moment: Mit dem symbolischen Startschuss wird sichtbar, dass ihre Schule wächst und sie schon bald in modernen, zusätzlichen Räumen lernen können. Auch für das Kollegium und die Eltern ist der Beginn des Bauprojekts ein wichtiges Zeichen: Die Vorbereitungen sind abgeschlossen, jetzt geht es los.
